海上平臺上部組塊的浮托安裝方法自20世紀80年代起成為一個有效的安裝方法,經過工業界多年的實踐與探索,不僅安裝結構的重量不斷增加,這種安裝方法也不斷挑戰更加惡劣的施工海況。浮托法解決了組塊建造受起重能力限制無法做大的矛盾,提高了平臺建造效率,與吊裝相比更加穩妥,提高了施工質量,減少海上作業時間,降低海上作業風險。
典型的浮托法安裝過程包括上部組塊的裝船、海上運輸、施工待命、安裝船進導管架槽口、對接前船位調整、上部組塊和導管架對接、對接后船位調整、安裝船退出。下面以導管架上部組塊浮托法安裝為例,簡單介紹上述各環節的實施和注意事項。
上部組塊裝船是浮托法安裝過程的起點,裝船一般需要借助滑軌進行(圖 1.1),對裝船設計起決定性影響的因素有上部組塊重量、尺寸及重心位置、潮差以及碼頭高度和水深等。
裝船完成后,上部組塊與安裝船甲板之間必須進行必要綁扎才可以開始海上運輸。對拖航而言,穩性是關鍵問題。船體越寬、型深越大,初穩性和穩性范圍就越好。但是,初穩性增加會導致橫搖周期減小,在風浪中上部組塊的重心加速度就會相應增大,這樣一般會增大綁扎設計的困難。另外,安裝船寬度會直接影響導管架槽口的寬度要求,較大的船寬對于導管架設計是不利因素。因此,在滿足拖航穩性的前提下,船體型寬應該盡可能小。
在海上拖航完成后,進船操作開始前,安裝船需要做一系列準備工作,如綁扎結構的切割和清除、系泊及定位監測系統的啟動、負荷轉移系統的啟動、安裝船壓載調整等。在待命狀態,安裝船必須由系泊系統定位(動力定位安裝船除外)。待命系泊系統的設計取決于油田布局、海況等因素。

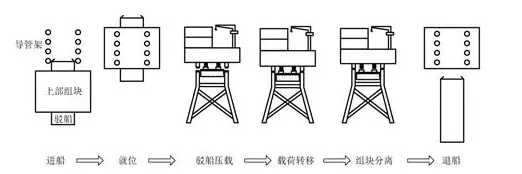

當準備工作完成以后,如果正值預定的安裝窗口期,進船操作就可以開始進行。大型海上平臺上部組塊海上整體浮托安裝過程如圖 1.5 所示。安裝船將從待命位置進入導管架安裝槽。
